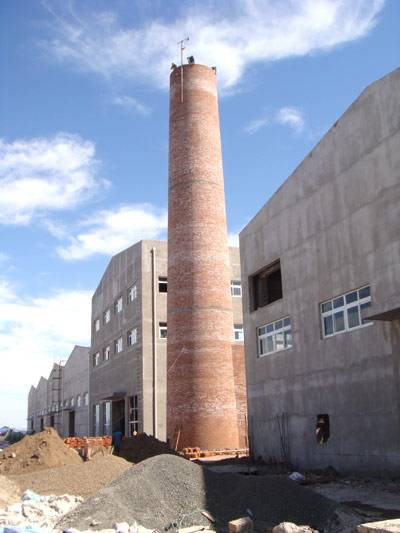

砖烟囱新建环保叫停!
国内近几年对环保管理的力度,好多小型工厂环保要求进行集中供热、供气,10T以下锅炉环保部于批审。我们下面了解一下烟囱新建的施工要求。
一、工程概况
某工厂根据生产需要新建一座:高48米,顶部出口直径1.7米,底部内直径4.86米。砖烟囱施工根据国家标准图集00G211-3中50/1.7-0.7-250进行施工。
本工程基础采用预用力混凝土管桩基础,钢筋混凝土承台。基础砼强度为C30,钢筋混凝土基础垫层厚为0.05米,基础标高为-1.900。
根据贵厂领导提供有关资料和现场观察情况,本公司负责如下施工项目:一、砌筑工程1、新砌红砖烟囱囱身48米。2、新砌耐火砖内衬10米。3、新砌红砖内衬38米。
二、安装工程1、48米烟囱新安装避雷针3支。2、48米烟囱新安装爬梯46米
三、囱身外粉工程
烟囱新建好后将囱身592.33㎡采用水泥沙浆进行外粉。
四、防腐工程
1、48米砖烟囱爬梯、避雷线、所有铁件防腐。
2、烟囱囱身外粉结束后采用丙稀酸外墙涂料进行一底二面防腐。
五、清理工程工程结束后我公司负责施工现场清理工作。
由于各工程施工场地、时间、施工技术条件的差异,我公司根据现场分析和多年施工经验。所定施工工艺结合本工程实际情况。将采取本公司对高空维修、拆除、补砌、新建的施工方法进行。
1.砖烟囱施工技术措施
1.150/1.7-0.7-250砖烟囱新建根据国标图集00G211-3要求进行施工、制作安装。
1.5囱身砌筑
1.5.1C25水泥砂浆砌筑。水泥沙浆选用,按水泥;沙子;石灰精=1:2.5:0.01配制,以增加施工性。
1.5.2囱身红砖砌体应用顺砖分层砌筑,互相交错半砖,不允许留直槎。砌体内的灰浆饱满度必须达90%以上,垂直缝用挤浆和加浆方法使灰缝饱满。砌体表面局部凹凸不平,沿半径方向不得超过30mm。(下图)
1.5内衬砌筑
1.5.1M0.5耐酸胶泥砌筑。耐酸胶泥选用耐腐、耐热400℃、防水性能于一体的水玻璃胶泥,按水玻璃;氟硅酸钢;碳粉:铸石粉=1:0.18:0.2:2.55配制,以增加施工性。
1.5.2耐酸砖砌体应用顺砖分层砌筑,互相交错半砖,不允许留直槎。砌体内的灰浆饱满度必须达90%以上,垂直缝用挤浆和加浆方法使灰缝饱满。灰缝厚度为4mm,厚度允许增大值不得超过2mm,而且5m2表面灰缝达到最大值不得超过10处。砌体表面局部凹凸不平,沿半径方向不得超过30mm。
2.6外壁抹灰整平(下图)
囱表面墙缝及凹槽补平,抹灰厚度不超过30mm,主要作基面找平、修补。
2.6.2将囱身外壁找平后,对囱身外壁进行涂抹水泥基渗透洁晶型防水材料,其作用封闭表面细小缝隙。
本公司以上的项目施工给予简单施工方案,因技术措施各方面,
1.1.2金属件防腐:
a.基面清理:新钢材表锈较轻,采用人工手持钢丝刷、合金钢砂皮、废旧砂轮片等,直接打磨钢铁表面,除去浮锈、氧化皮、污物。使用铁锤和钢凿去表面电焊溶渣、焊疤和焊瘤,最后用毛刷清除表面的尘土与污物,受油污处用二甲苯擦洗。除锈等级达St3级。
b.底漆涂装:在基面处理结束5h内,给金属件涂刷一遍防锈底漆,一底二面(爬梯、平台、护网):底漆刷带锈防腐涂料,除锈St2级。面漆刷氯磺橡胶涂料。
据现场的情况做现场的技术方案及措施,望贵单位密切配合。
协 作 事 宜
根据本工程实际情况,为降低工程耗费,确保工程顺利进行,故请建设方协助解决如下事宜:
1、免费提供临时工具房一间。2、免费负责施工用电。3、免费安排现场配合人员一名。4、免费解决施工现场主要通道口安全警示标语。5、免费提供施工人员的住宿。
施 工 计 划
按贵单位施工项目,我公司结合以往施工经验和本工程的现场考察作出如下施工计划:
1、烟囱囱身及内衬砌筑30天。2、烟囱外粉及防腐施工15天3、烟囱所有铁件防腐2天。4、现场准备2天。5、现场清理1天。
以上计划据附件人员组织,同时便于现场安全管理,总工期需50天,可满足贵厂生产需要采取各项工程交叉施工,特殊天气顺延。
人 员 组 织
在超高施工过程中,施工人员组织得严密紧凑与否,对整体工程的安全生产、进度、质量的优劣起着重要作用。根据本工程实际情况,我公司将组织如下必备人员参与本工程施工。
1、现场高空作业总指挥兼专职安全员:1人2、高空操作工:5人 3、后勤配合:2人合计人员:8人,如有增减人员根据情况而定。
